华能正宁电厂调峰煤电项目全容量投入商运

字号:
发布时间:2025-04-30    信息来源:中国华能

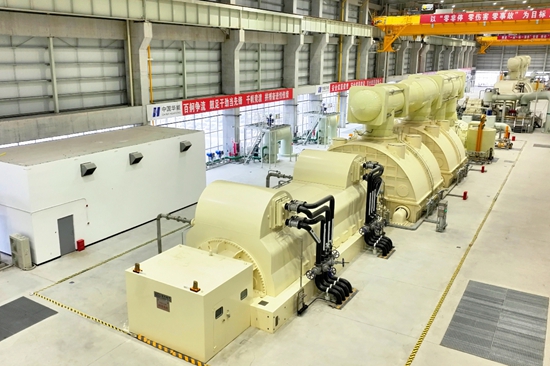

4月30日7时10分,华能正宁电厂2台100万千瓦调峰煤电项目2号机组圆满完成168小时连续满负荷试运行考核,试运期间各项性能、环保指标达到或优于设计值,至此,项目两台机组实现全容量投入商业运营。

华能正宁电厂2台100万千瓦调峰煤电项目,是华能陇东多能互补综合能源基地的重要组成部分,是“陇电入鲁”工程配套调峰电源,百万空冷机组深度调峰能力达到额定负荷的23%,优于国家新一代煤电新建机组调峰能力(额定负荷的25%),投产后将充分发挥灵活调节和兜底保障作用,助力“陇电入鲁”特高压线路安全稳定运行。


项目采用华能睿渥DCS等多项领先技术,建设百万机组“五塔合一”钢结构间冷塔,并建设世界上规模最大的150万吨级燃煤电厂碳捕集(CCUS)科技示范工程,为打造清洁高效绿色火电机组树立了新标杆。两台机组全容量投产后,预计每年可就地消耗末煤和煤泥360万吨,使用煤矿疏干水约270万立方米,为建设幸福美好新甘肃、黄河流域生态保护与国家能源绿色低碳转型作出积极贡献。

华能陇东能源基地是全国首个千万千瓦级多能互补综合能源基地,是我国“十四五”期间第一个基地外送型项目。其中,100万千瓦配套调峰煤电机组、110.6万千瓦配套新能源项目自4月1日开始,已经全面参与庆东直流调试、试运行送电,开创了我国配套电源全流程参与特高压直流送电调试的先河。基地全部建成投产后,将切实服务我国“西电东送”能源战略,助力加快以新能源为主体的新型电力系统的构建,促进能源结构向绿色低碳转型。

文字:郝才远
