图说石岛湾

字号:
发布时间:2021-10-11

2007年11月 示范工程厂址原貌

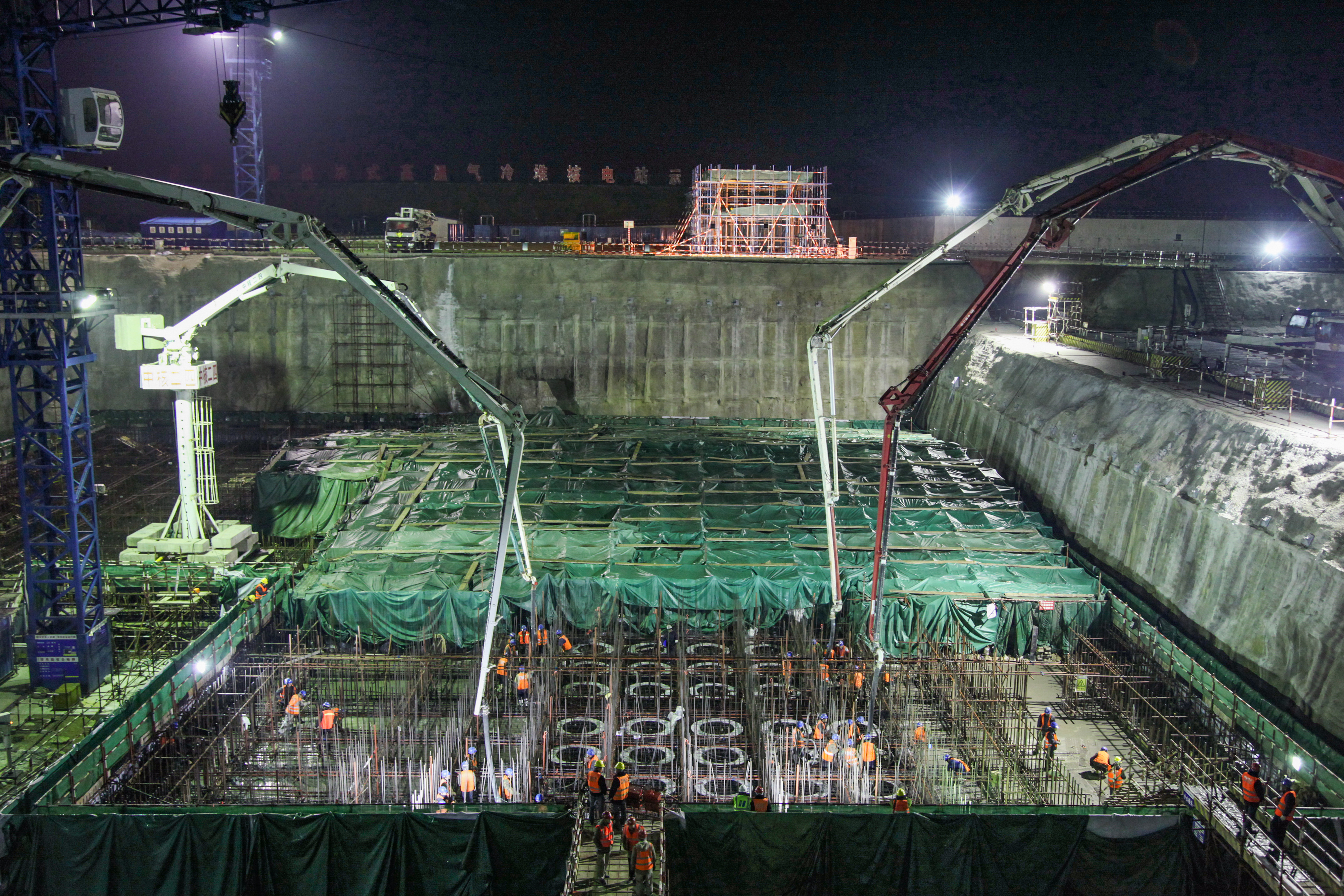

2012年12月9日 实现核岛第一罐混凝土浇筑

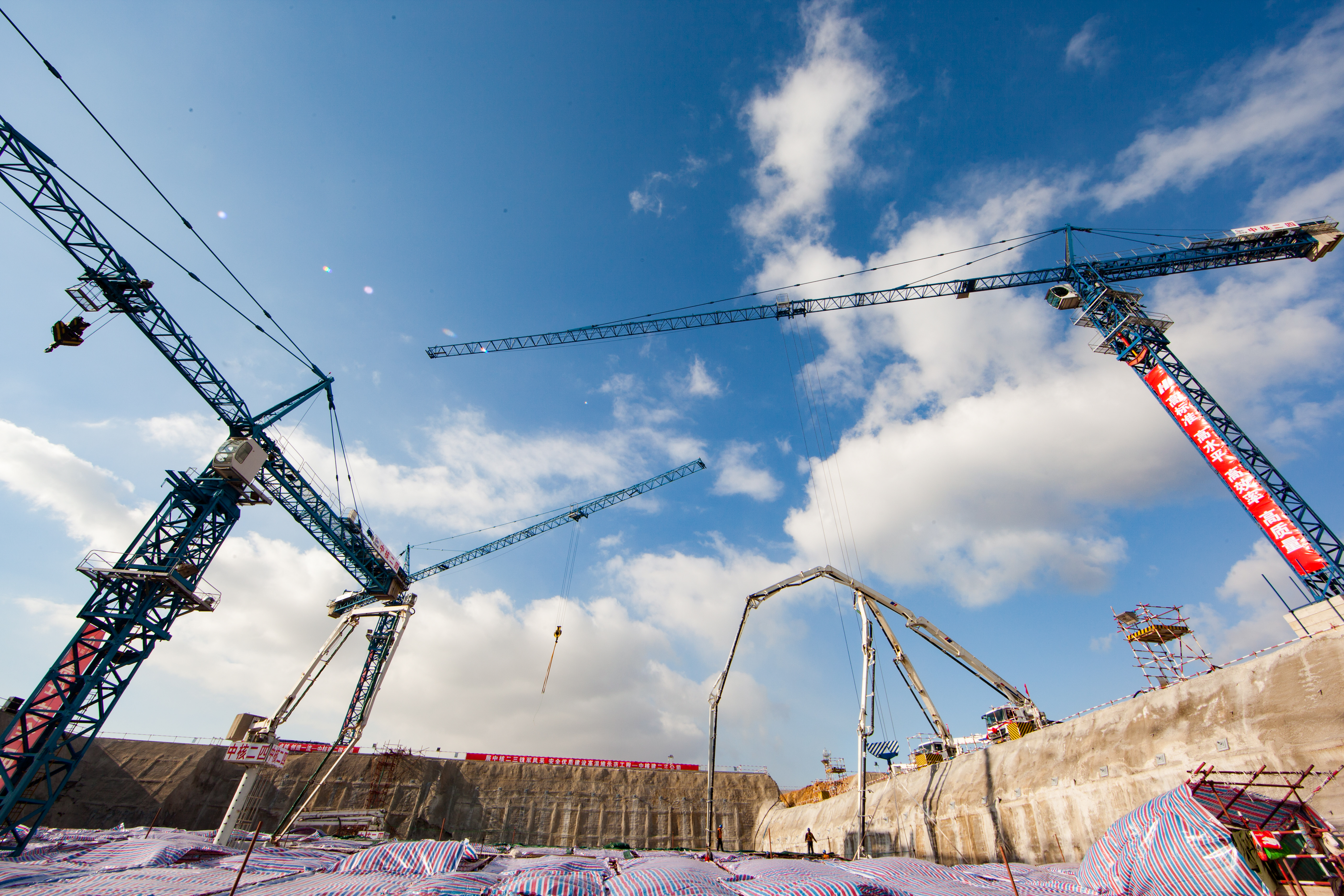

2013年3月16日 核岛底板混凝土浇筑

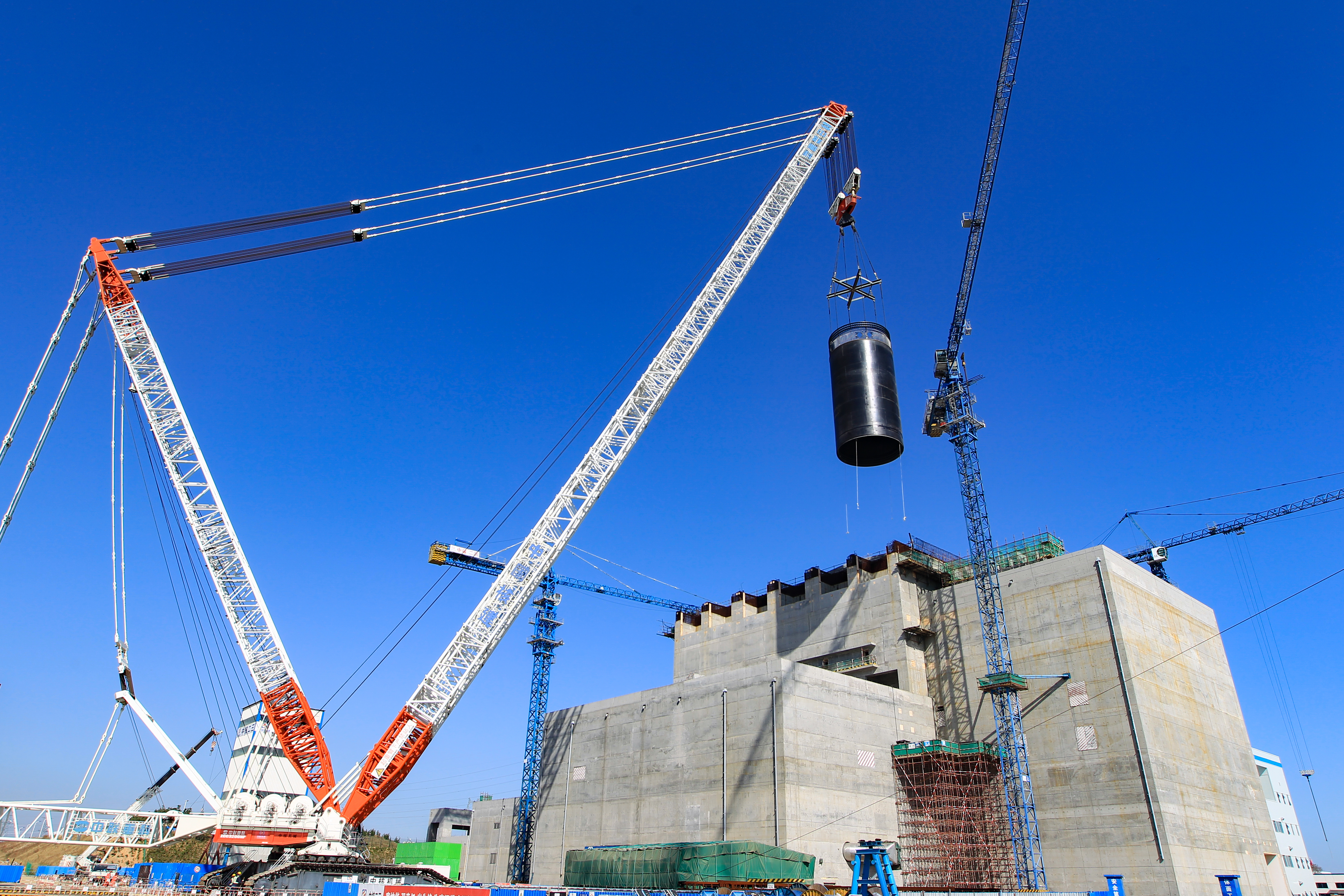

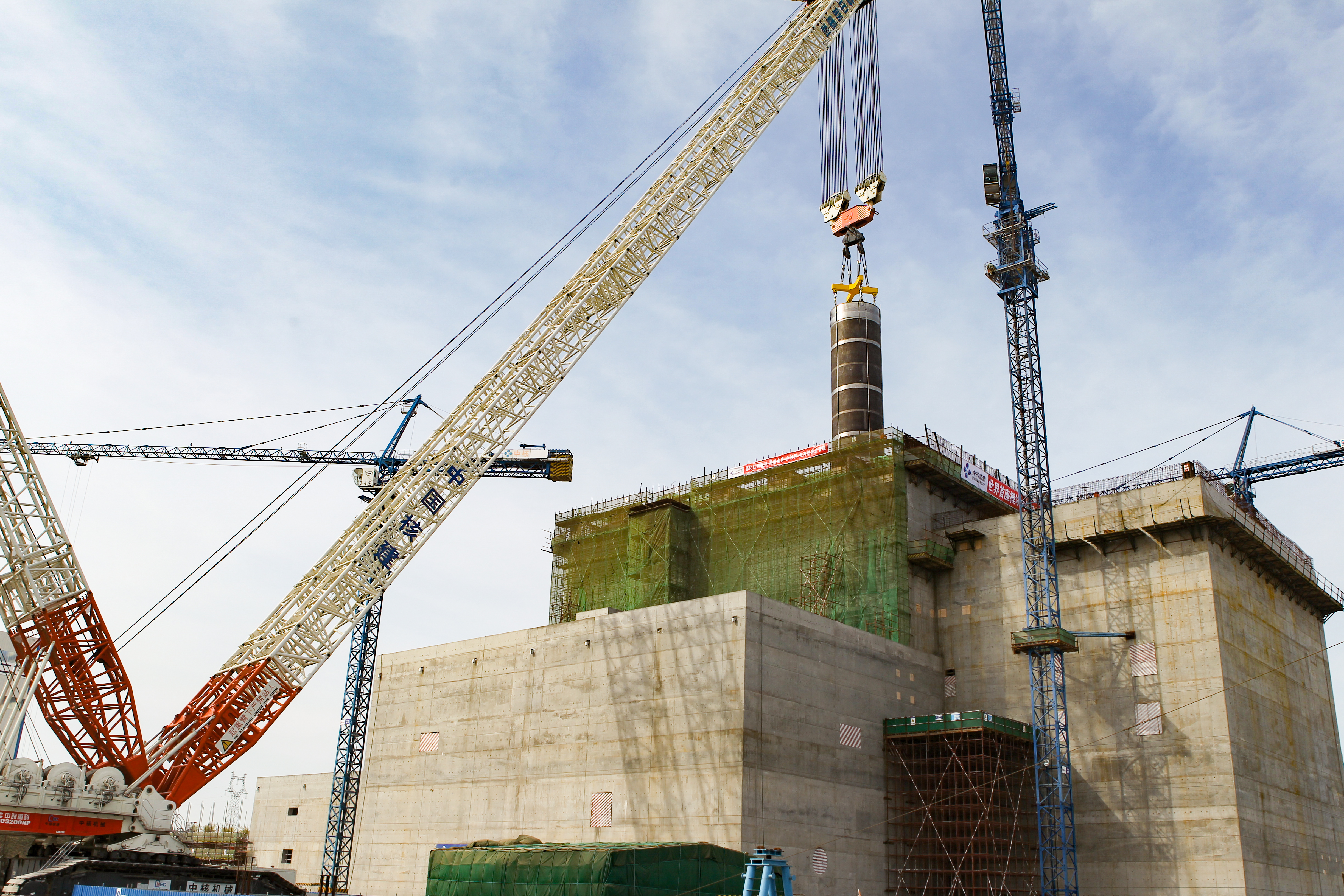

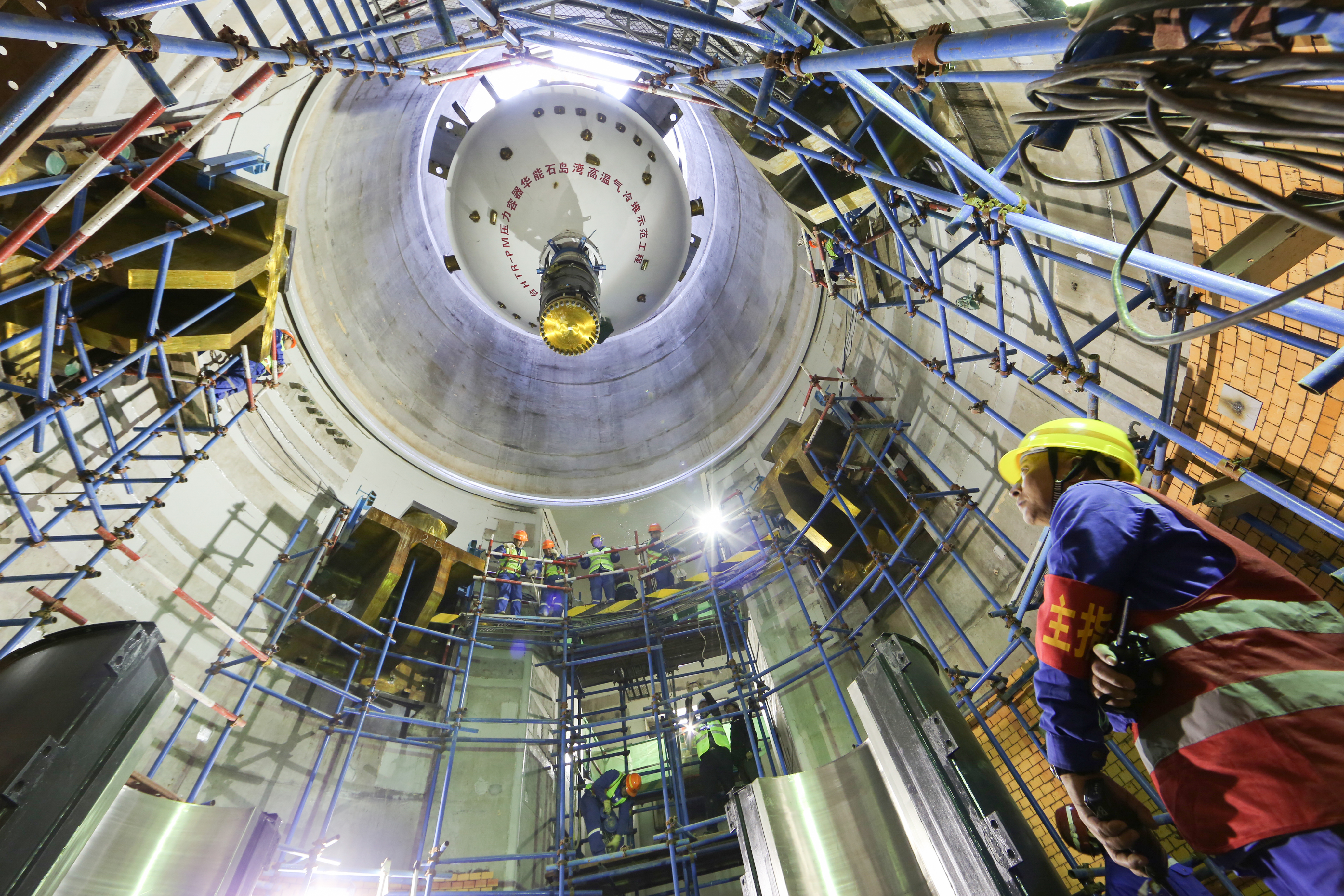

2016年3月20日 首台压力容器吊装就位

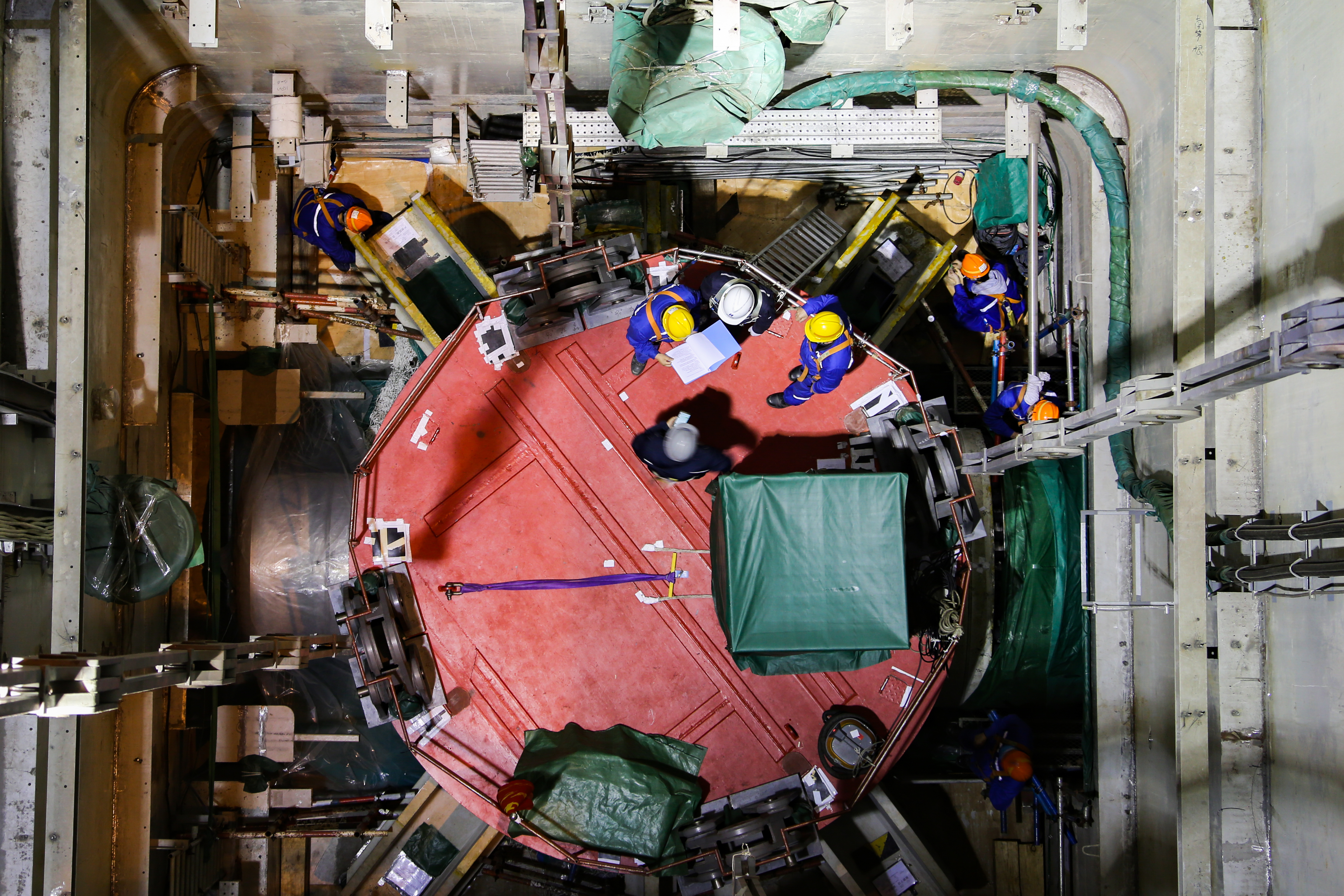

2016年4月28日 首台金属堆内构件吊装就位

2016年10月18日 首台水冷壁吊装就位

2016年12月29日 实现主控室可用

2017年6月19日 220千伏倒送电一次成功

2018年7月3日 陶瓷堆内构件安装完成

2018年12月28日 召开高温气冷堆及核电发展院士专家咨询会

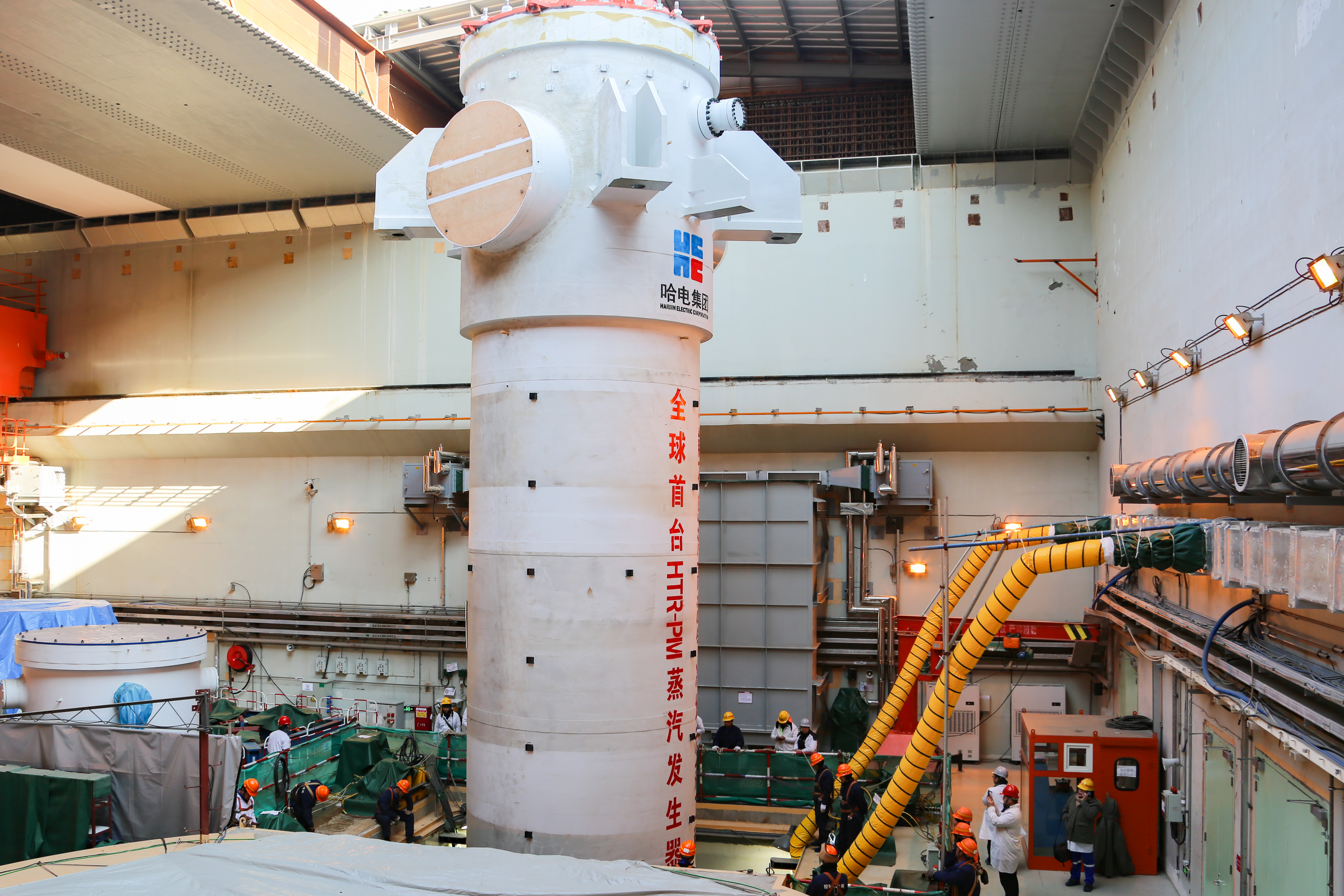

2019年1月27日 首台蒸汽发生器吊装就位

2020年4月29日 完成“三壳组对”

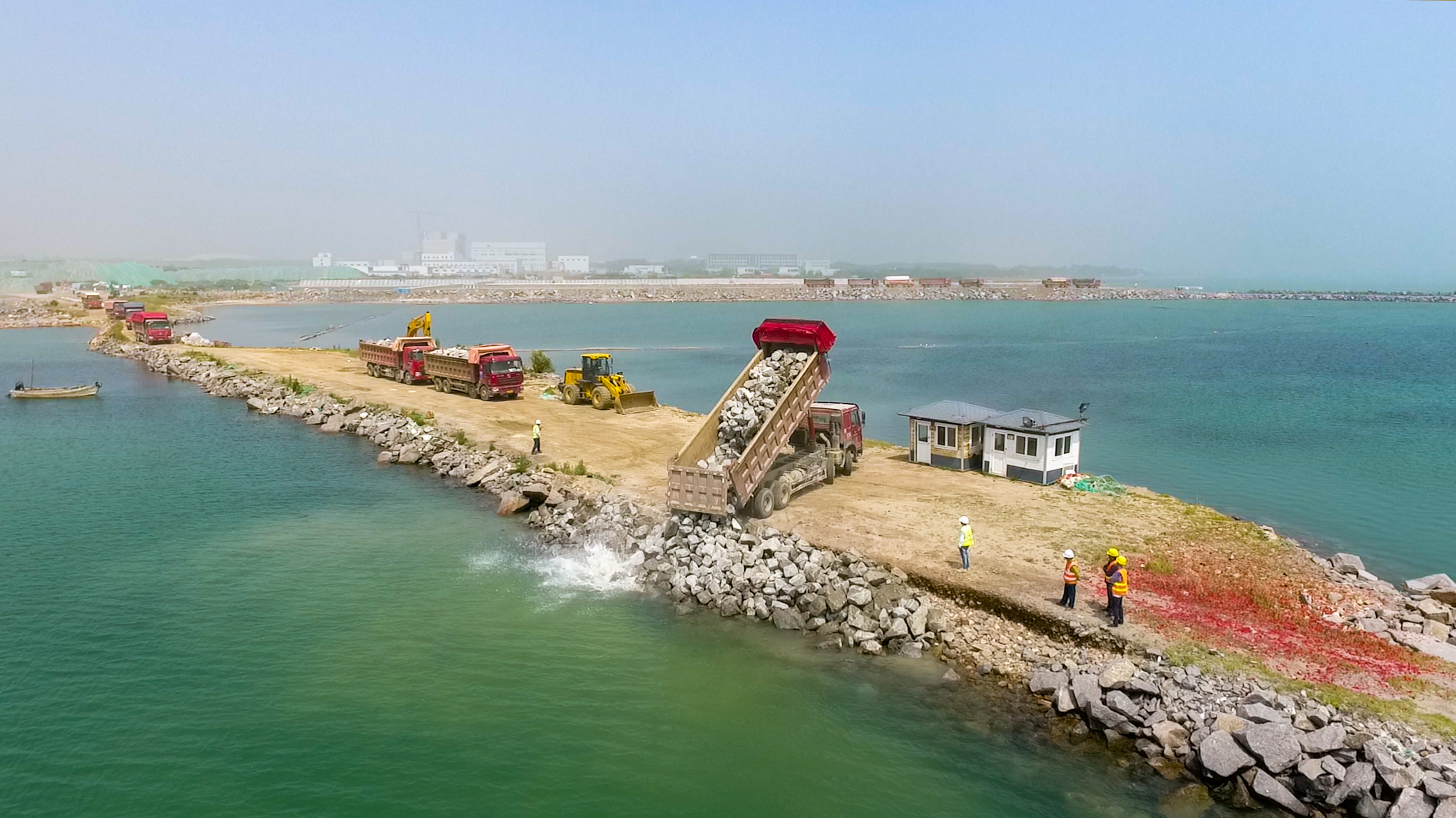

2020年7月16日 海工取排水工程开工

2020年8月28日 16位院士汇聚石岛湾实地“把脉”助推国家重大专项

2020年10月19日 高温气冷堆示范工程首堆冷试一次成功

2020年12月16日 示范工程“聚力攻坚杯”劳动竞赛表彰总结大会

2020年12月30日 启动双堆热态功能试验

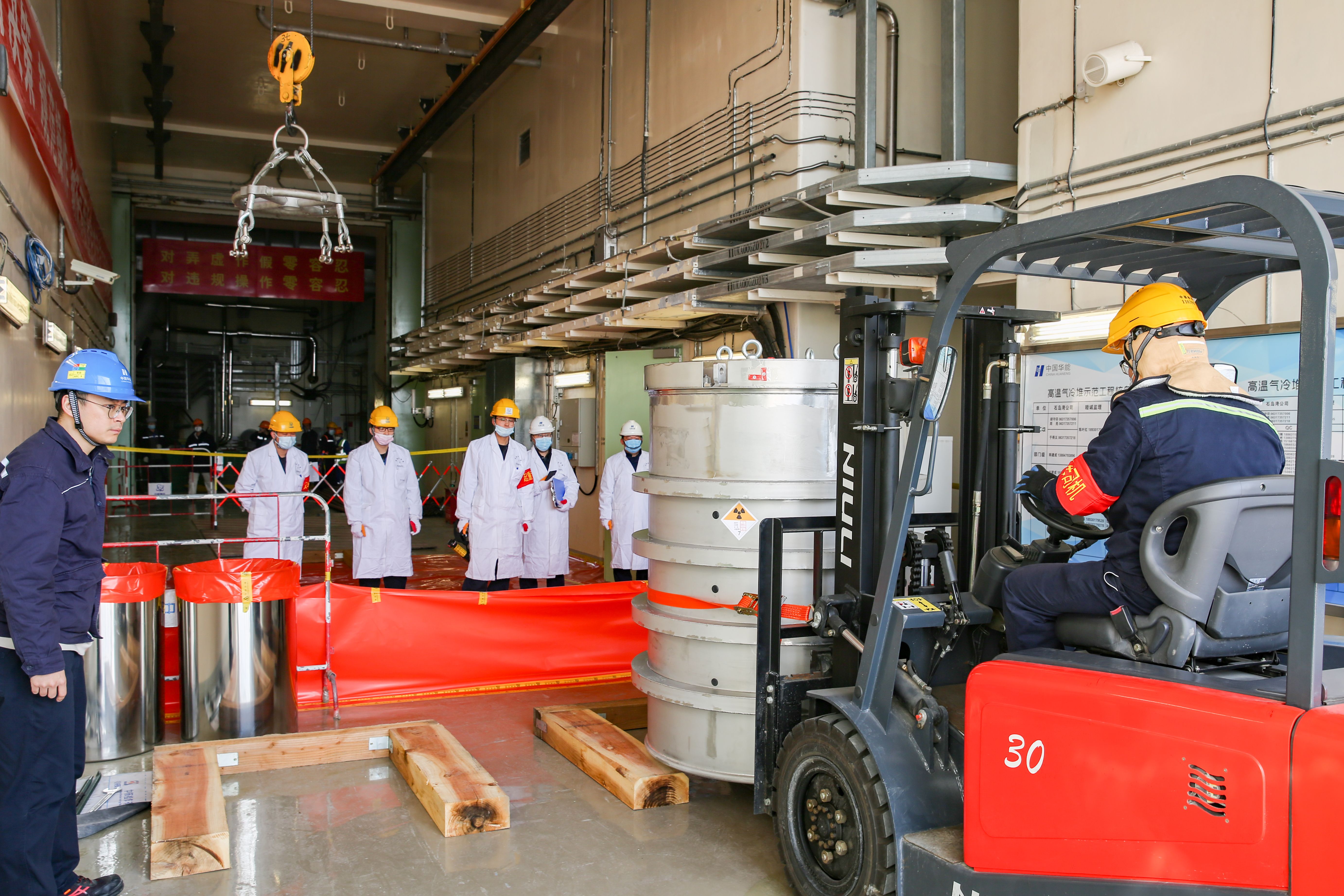

2021年1月13日 接收首批核燃料入库
