华能水电技术的领航之路

大坝智能建设关键技术
研发周期:2006年4月至2024年6月。
研发背景:随着水电工程建设的发展,大坝建设规模更大、难度更高、环境更加复杂恶劣,传统人工管控模式下大坝施工质量和进度难以有效控制,对大坝安全提出严峻挑战。
研发成果:2007年,澜沧江公司在糯扎渡水电站首创“数字大坝”技术,开启了中国大坝建设的“数字时代”;2013年,澜沧江公司在黄登水电站研发智能大坝建设管理系统,实现了高碾压混凝土坝从数字化建设到智能化建设的跨越;2024年,澜沧江公司实现了更加全面的绿色智能化水电站建设,引领我国坝工建设进入智能化时代。
成果应用:大坝智能建设技术使大坝的建设质量、进度控制得到有效提升。糯扎渡水电站大坝提前1年建成,施工质量优良,大坝总渗流量低于15升每秒。黄登水电站大坝提前6个月建成,扭转了碾压混凝土坝渗漏量较大的被动局面,坝体渗漏量仅1升每秒。

流域大坝智能在线监控关键技术
研发周期:2013年1月至2025年8月。
研发背景:澜沧江公司已建、在建水电站20余座,大多地处条件恶劣的高原山区,坝型多样、地质条件复杂,传统的管理方式已无法满足新时代大坝安全管理的要求。

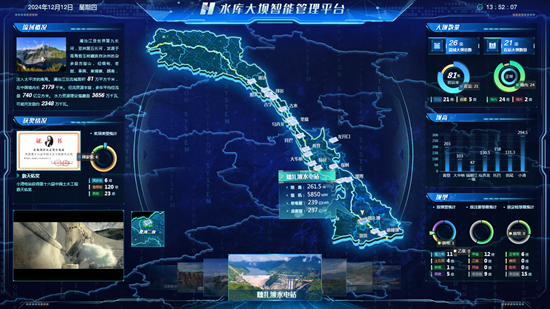

研发成果:澜沧江公司历经十余年攻关,建成全国首个流域级大坝智能在线监控平台,涵盖了注册定检、安全监控、缺陷隐患管理等全链条业务板块,集成了大坝安全智能诊断、强震风险快速评估、地下洞室智能动态管控、库岸边坡灾害监测预警、深大水库水环境监测与评价等五大创新技术,实现了流域大坝安全“一网管控”、大坝信息“一屏尽览”,开创了流域大坝群安全管控新模式。
成果应用:流域大坝智能在线监控平台已在小湾、龙开口、桑河二级等15座水电站部署运行,已接入数据2.514亿条,日新增数据超3万条,实现了流域大坝群数据可视、状态可知、安全可控,保证了流域大坝群安全稳定运行。

水电机组控制系统自主可控技术
研发周期:2021年6月至2025年8月。
研发背景:长期以来,国内大型水电机组监控系统大部分软硬件依赖国外进口,关键软硬件研发存在“卡脖子”技术难题。

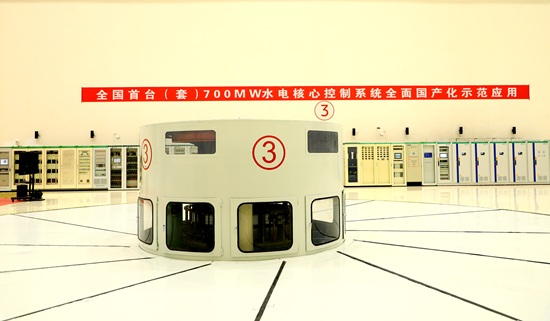

研发成果:澜沧江公司立足国家电力能源工控和信息安全领域重大需求,组建研发攻关团队,全力推进水电机组控制系统国产化的研制和改造工作。2021年8月,小湾水电站成功投运全国首台(套)700兆瓦水电机组国产计算机监控系统;2022年11月,小湾水电站成功投运全国首台(套)700兆瓦水电机组监控、调速、励磁和保护四大核心控制系统,核心控制系统首次实现国产化;2025年8月,小湾水电站成功投运全国产中压气系统,成为我国首个单机容量700兆瓦全站控制系统国产化的电站。
成果应用:水电机组国产化控制系统已在小湾、糯扎渡等多个大中型水电站的63台机组上完成推广应用,正在开展57台机组国产化工作,各类国产化系统自投运以来,均保持安全、稳定、可靠的运行纪录。

巨型梯级水电站群远程集控发电技术
研发周期:2012年4月至2025年6月。
研发背景:2007年,澜沧江公司率先成立集控中心,开创了国内水电集控运行模式的先河。但随着电源、电网、市场的发展和变化,出现了很多新矛盾、新挑战,集控运行亟须解决无人化监控、水电安稳调节、多目标优化调度等全新难题。

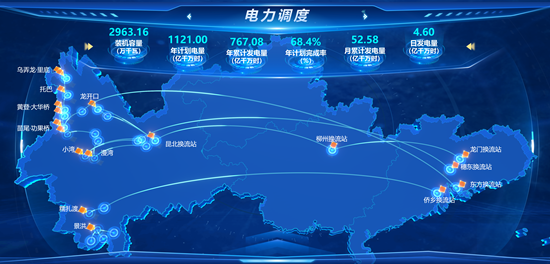

研发成果:澜沧江公司历经十余年持续深入研究,构建了巨型梯级水电站群远程集控发电技术体系,在国内外率先实现了千万千瓦级发电容量的全托管式遥控管理;研发了适应水电富集异步送端电网的水电安稳调节技术,使公司连续4年保持调频市场盈利;研发了梯级水电站多目标联合优化调控技术,将机组限制区运行时长大幅减少50%左右;建成了梯级水电站群集控监控、流域级水情水调、水电大数据分析一体化智慧发电调控平台。
成果应用:巨型梯级水电站群远程集控发电技术的应用实现了澜沧江流域11座水电站、54台机组、2140万千瓦发电容量现地无人值班的全托管式遥控管理,在2016年澜湄下游发生大范围旱灾时补水126.5亿立方米,助推了澜湄合作。
